Amargo revés: anulan adjudicación de viaducto en La Bandera
Empresa apeló y alegó incumplimientos de compañía adjudicada
(CRHoy.com). El interés del Ministerio de Obras Públicas y Transportes (MOPT) por acelerar la construcción de un viaducto en la rotonda de La Bandera en Montes de Oca sufrió un amargo revés: la Contraloría General de la República (CGR) anuló la adjudicación que había caído a favor de la empresa Eurofinsa S.A.
Esta decisión consta en el oficio R-DCA-1293-2019, emitido por la Dirección de Contratación Administrativa de la CGR el 13 de diciembre pasado.
La apelación al acto de adjudicación para el proyecto -estimado en $18.9 millones- fue planteada por la compañía Puentes y Calzadas y Grupo de Empresas el 18 de octubre pasado.

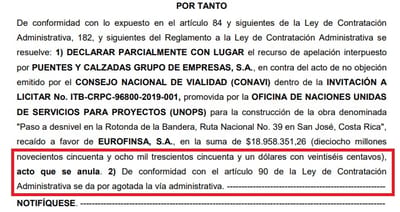

Según determinó la CGR, la empresa adjudicataria presentó de manera incompleta algunos de los requisitos necesarios para cumplir a cabalidad con el proceso. De esta manera, se anuló la adjudicación, pero Eurofinsa podrá apelar.
El proyecto, estimado en casi $19 millones, es gestionado por la Oficina de Naciones Unidas de Servicios para Proyectos (UNOPS, por sus siglas en inglés) y será financiado con recursos del Banco Centroamericano de Integración Económica (BCIE).
Este paso a desnivel contará con 6 carriles (3 carriles por sentido), una intervención de 900 metros con un paso elevado de 320 metros a la altura de la Escuela de Derecho de la Universidad de Costa Rica (UCR), bahía para autobuses, aceras y una alcantarilla de mayor capacidad en la quebrada Los Negritos.
"El paso en la rotonda de La Bandera es una obra de similar magnitud a la que estamos contratando en Guadalupe; se licitó, se recibieron ofertas, se adjudicó, está en proceso de apelación ante la CGR y esperamos que haya una resolución antes del 22 de diciembre", indicó Rodolfo Méndez Mata, ministro de Obras Públicas y Transportes, en noviembre pasado.
La española Puentes y Calzadas será la encargada de construir el viaducto que sustituirá la rotonda de Guadalupe y también participa en conjunto con MECO en las obras del nuevo puente sobre el río Virilla en la ruta 32.
"Si se nos confirma, estaríamos antes de fin de año firmando ese contrato también (La Bandera). A esto se suman otra serie de obras en el área metropolitana. Desde ese punto de vista, el próximo año, presagia una enorme construcción de obras. Tal y como lo hemos venido anunciando", indicó el jerarca.
En principio, el Consejo Nacional de Vialidad (Conavi) y la UNOPS esperaba tener la empresa seleccionada en julio e iniciar con las obras en noviembre. Sin embargo, todo apunta a que los trabajos comiencen durante el primer semestre de 2020.
