Desnudan deficiente planificación en obras para puente esperado por 10 años
Diferencias entre MOPT y Constructora MECO S.A. mantienen paralizada la obra
(CRHoy.com). La Auditoría General del Ministerio de Obras Públicas y Transportes (MOPT) advirtió 4 deficiencias puntuales en el proyecto para la construcción del puente colgante peatonal sobre el estero de Mata de Limón, en Esparza de Puntarenas.
Las obras, estimadas en más de ₡3.381 millones y a cargo de la empresa Constructora MECO S.A., son gestionadas por el ministerio junto con el Instituto Costarricense de Puertos del Pacífico (Incop) y la Municipalidad de Esparza.

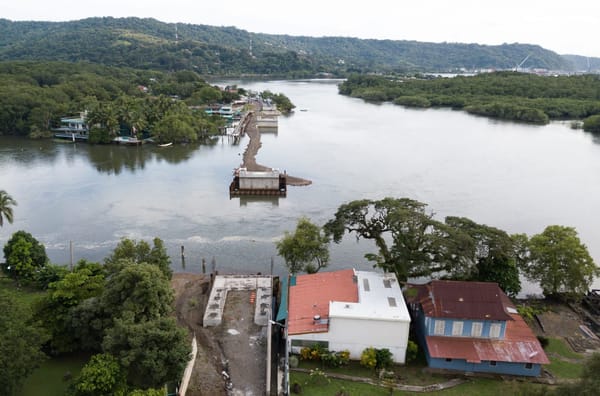

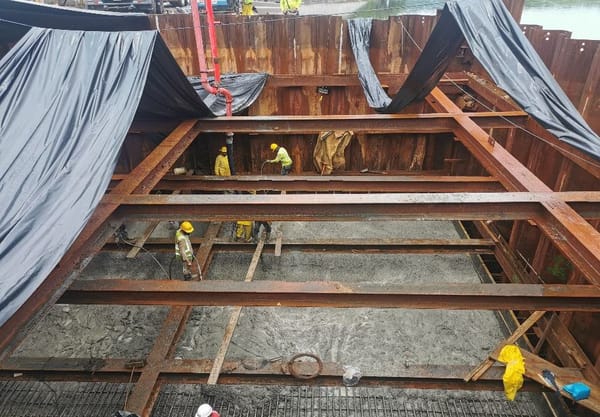

El plazo de entrega era de 301 días, tras la orden de inicio girada el 20 de enero de 2021, y la fecha de finalización prevista inicialmente estaba fijada para el 16 de noviembre de ese mismo año. No obstante, a noviembre de 2022, el proyecto estaba paralizado y sin concluir.
La Auditoría General, a través del oficio de advertencia DAG-Adv. -2022- 2334, con fecha del 15 de noviembre de 2022, señaló las siguientes 4 deficiencias concretas:
-Falta de planificación al incorporar un servicio de hinca de pilotes inadecuado para el tipo de proyecto: la grúa y el equipo que inicialmente se contemplaron para esta labor, no eran adecuadas para las condiciones requeridas en la obra. Primero se dispuso de una grúa de 45 toneladas, pero se requería una de 100 toneladas.
Por esto, se debieron ejecutar labores adicionales al contrato de la construcción del puente, lo que generó atrasos importantes en el plazo inicial de este (88 días adicionales). Este punto, según el informe fiscalizador, tampoco se ajusta a las Normas de Control Interno para el Sector Público.
-Falta de análisis en la planificación para realizar cambios en los diseños sin razón técnica, provocando atrasos en la importación de accesorios y en el plazo: la Dirección de Puentes del MOPT optó por variar el diseño, pasando del uso de 19 cables de 2" (pulgadas) por 26 cables de ½ pulgadas.
Esta situación generó que la empresa contratista suspendiera los trabajos desde el 29 de octubre de 2021, a la espera de la formalización de los cambios procurados por la cartera. Además, hubo diferencias y reclamos, pues la compañía ya había adquirido insumos para cables de 2".
Las discrepancias por este aspecto, al 15 de noviembre de 2022, habían generado 294 días de atraso en el cronograma (60% del total de días compensables).
"De la revisión de esta situación, no se obtuvo evidencia de que se realizará un análisis de costo-beneficio, al cambiar los diseños versus el tiempo compensable y el riesgo del cobro administrativo de este atraso por parte del contratista (MECO).
"Cabe resaltar, que el análisis de costo-beneficio es un proceso sumamente útil para determinar los beneficios económicos que pueden derivar de una decisión y determinar si vale la pena avanzar con esa opción, en particular, cuando la elección a la que se enfrenta tiene un impacto en otros aspectos del proyecto, tal como ocurrió, que se optó por una opción que impactó el plazo de ejecución del proyecto", apunta la advertencia de la Auditoría General.
Según la dependencia, este tipo de análisis debe incorporar también una justificación técnica para el cambio en el proyecto, "tomando en cuenta los componentes financieros de cada uno de las variaciones en el diseño y verificando si se tendría un beneficio económico sustancial". Además, se requiere contemplar "todos los riesgos inherentes a los cambios que se quieren ejecutar".
Con los atrasos incurridos por las situaciones antes señaladas, se abre la posibilidad de que la empresa cobre los gastos administrativos generados en todos los tiempos en que se ha atrasado el proyecto. "A lo anterior se suma, los costos adicionales por reajustes de precios", citó el oficio fiscalizador.

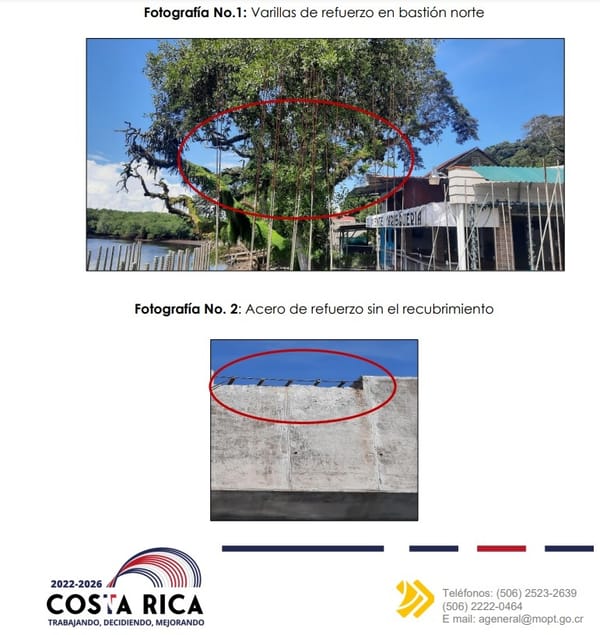

-Protección inadecuada de las obras ejecutadas a la fecha, mientras el proyecto se encuentra suspendido: tras una visita al sitio, efectuada el 14 de octubre de 2022, se detectó que el acero de refuerzo se encontraba recubierto por algún tipo de protección en apariencia contra la corrosión.

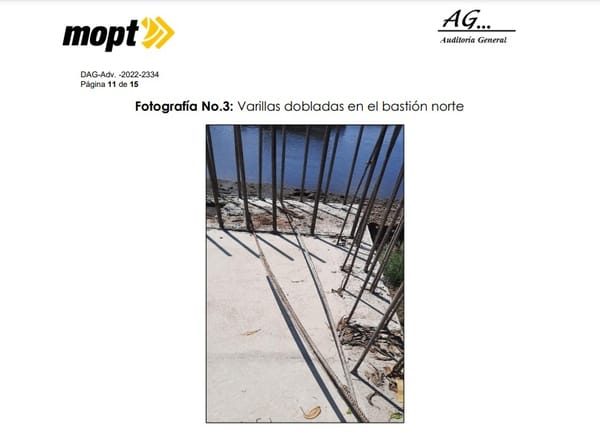

Además, se observó que algunas varillas en el bastión norte, a partir de cierta altura, no contaban con dicha protección, lo cual genera el riesgo de que el proceso de corrosión en un ambiente tan dañino para el acero no se detenga.
De igual manera, se observó que en ciertas partes el acero de refuerzo no tenía el recubrimiento colocado en todo el proyecto.

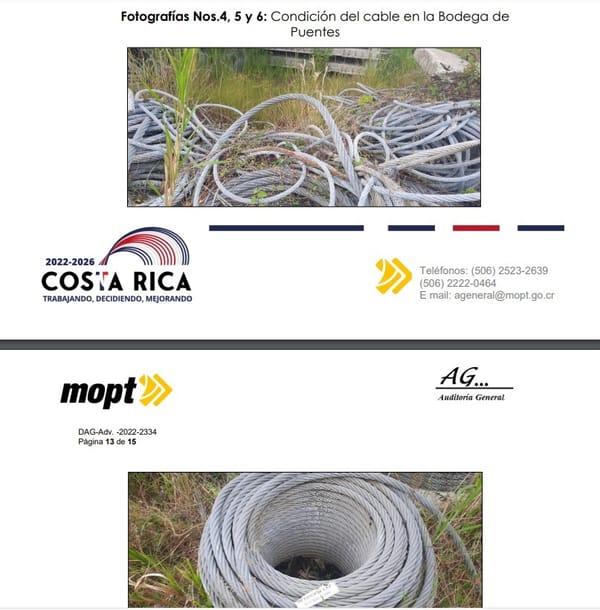

-Condiciones deficientes en el almacenamiento del cable aportado por el MOPT en la bodega 3 de la Dirección de Puentes: se efectuó una visita el 21 de octubre de 2022 y se encontró que el cable que se utilizará en el proyecto se encuentra a la intemperie. En el suelo y con maleza.
Adicionalmente, con respecto a la manipulación de los cables, estos suelen salir de fábrica en rollos, carretes, aspas, entre otros, debidamente engrasados y protegidos contra elementos y ambientes oxidantes o corrosivos. No obstante, los carretes que se observaron se encontraban podridos en un pésimo estado.
Asimismo, según la auditoría, es importante que durante el transporte y almacenamiento se debe evitar que el rollo ruede por el suelo a fin de que no se produzcan adherencias de polvo o arena que actuarían como abrasivos y obligarían a una limpieza y posterior engrase, antes de su utilización, lo cual no es congruente con el estado en que se encuentra el cable en el sitio.
El Estado tardó 10 años en dar solución a la construcción del nuevo puente peatonal hasta que a inicios de 2020 se comunicó el nuevo proyecto. El puente viejo, cuyas condiciones eran deplorables, estaba intransitable.
La estructura de 260 metros de extensión tiene un peso simbólico y turístico para la comunidad, pero resultó severamente dañado con los terremotos de Cinchona y Nicoya, ocurridos entre 2009 y 2012.
Todos estos años pasaron sin que el Incop, la Municipalidad de Esparza y el ministerio lograran ponerse de acuerdo para reunir fondos destinados a solucionar la situación deplorable de la obra.
En 2017, CRHoy.com visitó la zona y constató el letargo sostenido por las entidades estatales para resolver la problemática. En esa oportunidad este medio verificó que lo que quedaba del puente viejo era una estructura dañada, con huecos inmensos y pedazos de madera en mal estado.
